Début des travaux: 30 janvier 2023

Avant le 30 janvier 2023

Après 5 semaines de travaux: réouverture le 6 mars 2023

Dépose du toit et du bardage du mur: 2,5 jours

Perçage de la dalle et coulage des plots béton pour accueillir les montants de la nouvelle charpente : Ets GUERIN - St Gondran : 3 jours

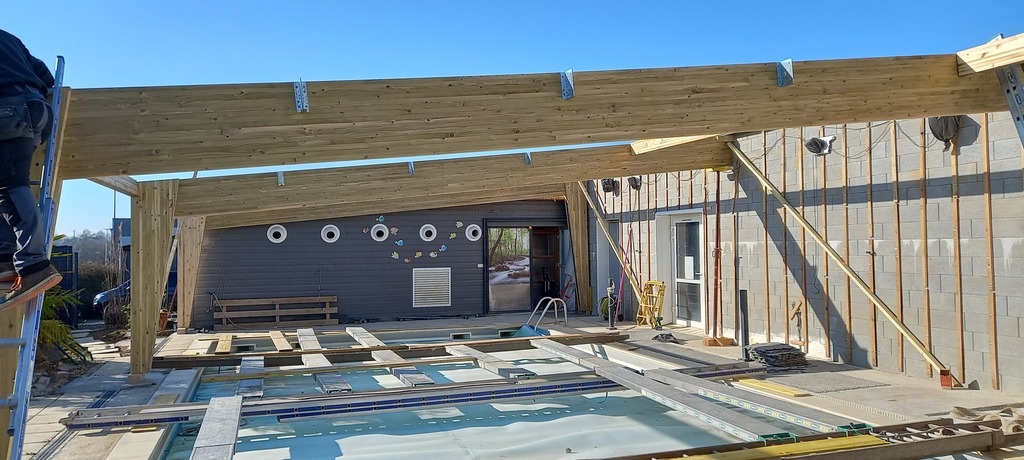

Pose de la charpente et de la toiture : Ets BAZIN - Tinténiac :

5 jours

Que du SUR-MESURE !!

Ossature en bois lamellé collé et toiture isolée en panneaux sandwichs aspect zinc

Pose des menuiseries et volets roulants : AMDR

Aux Miroiteries Des Remparts - Quévert

Du SUR-MESURE sur le sur-mesure !!

3 jours

Pose du sol en moquette de pierre (marbre + résine) -  : VY & CO

drainant - facile d'entretien - agréable au toucher - antidérapant

2 jours

Rénovation par mes soins "AND MY PARENTS":

- ajouts de 3 cabines individuelles et 1 vestiaire collectif :

2 semaines

- embellissement de l'accueil avec pose d'un parquet et de claire-voies aux murs : 1,5 jour

ABACA SALOME - La Mézière - Rte du Meuble

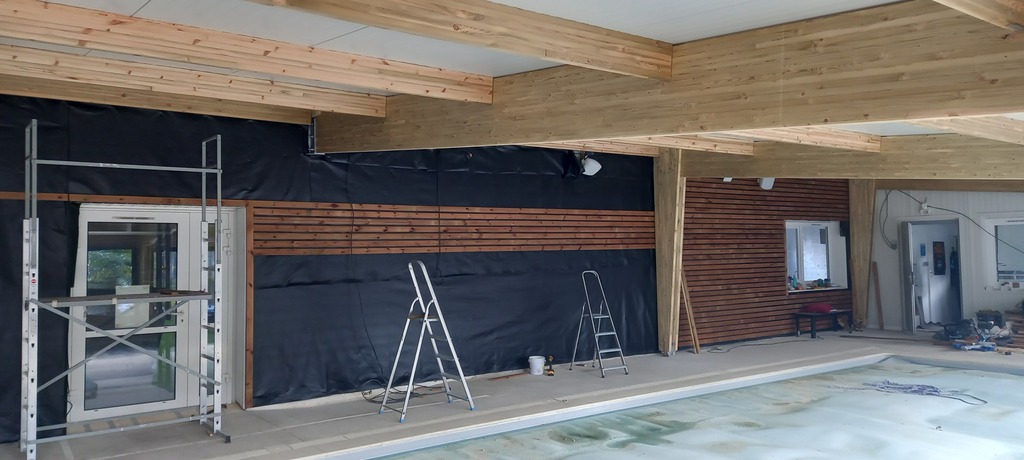

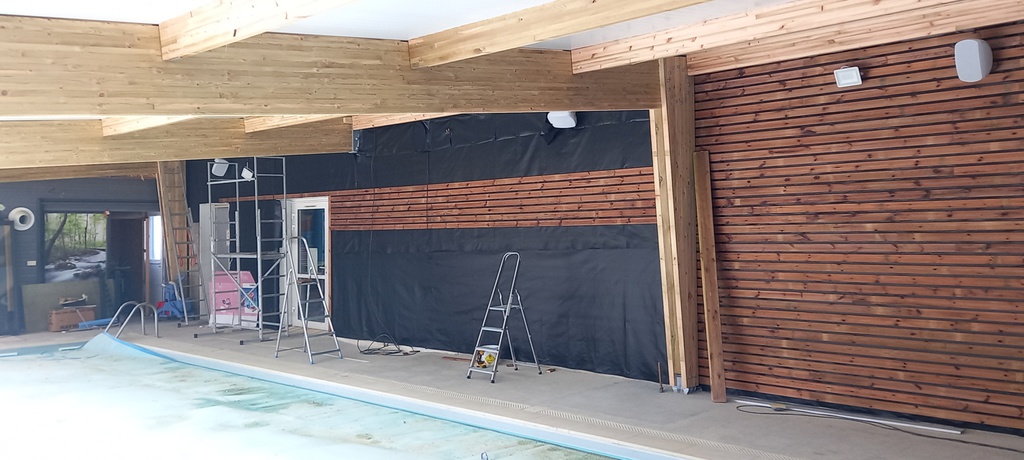

- Pose d'un bardage claire-voie sur le bassin en pin sylvestre classe 4: 4 jours
